Якутскэнерго строит новые линии к подстанции "Майя"

Протяженность ЛЭП составляет 25 км
Также реконструируют ряд других подстанцийТакже реконструируют ряд других подстанций
Изменить размер текста:

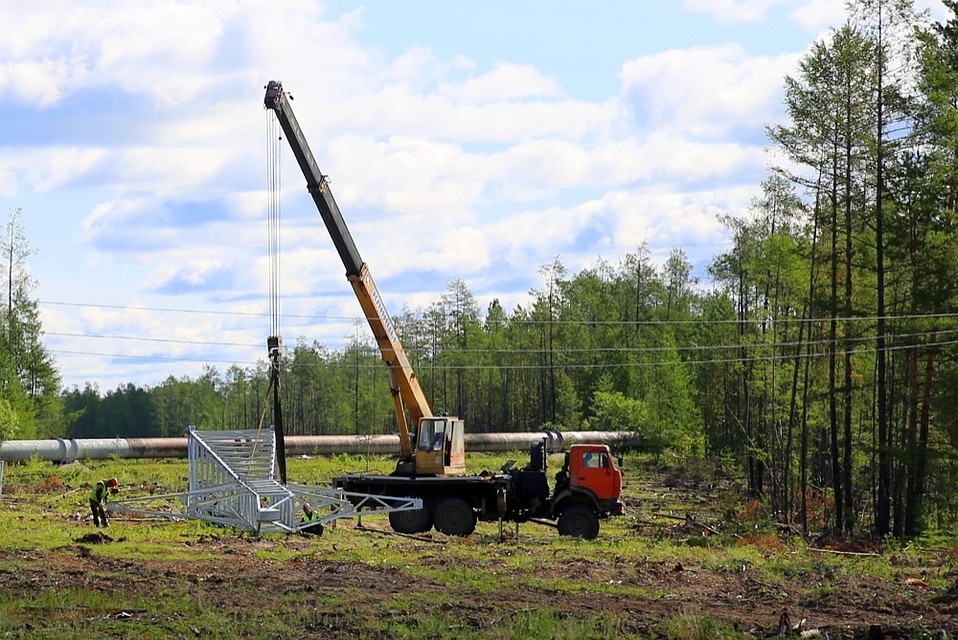

ПАО «Якутскэнерго» завершило строительство фундаментов и собрало более 30% опор для линий электропередачи по проекту расширения подстанции 220 кВ «Майя». Совокупная протяженность ЛЭП составляет 25,86 километра. Всего предстоит установить 116 опор в металлическом исполнении.

Проект предполагает строительство новых заходов линий электропередачи на подстанцию «Майя» и реконструкцию подстанций «Табага», «Нижний Бестях»,«Чурапча», «Борогонцы» и «Бедеме»

Окончание строительно-монтажных работ по основным направлениям проекта запланировано на 4 квартал 2018 года, сообщает пресс-служба Центральных электрических сетей ПАО «Якутскэнерго».
